深圳办公室装修and泥水施工工艺标准
发布时间: 2017-10-31 15:11:06.0  文章编辑:新美装饰  点击数: 123

(一)卫生间应做好防水层,墙面防水高度不小于1800mm,排水管移位、槽口做防水、砂浆封管槽、墙地面做防水不小于2~3遍。反 墙跟约 30公分,毕水试验不小于48小时。防水中最好含有黄沙成份,建议用水性防水材料。








(二)材料配比:灰浆比(水泥\中粗黄砂) 1:2水泥砂浆,铺贴厚度宜为6~10mm。拌好要醒一醒,用多少拌多少。如:上午拌上午要用完。

为什么要掺黄砂:面砖是高温烧制,碱性大,掺黄砂可以中和碱性,收水速度合 理,防止空鼓,增加强度的作用。

严禁只用纯水泥或胶水:

1.收缩快

2.拉力大

3.水泥坠流易空鼓

4.面砖质地疏松易拉裂

不得在铺设地板的地面搅拌水泥砂浆。






(三)瓷砖铺贴过程:清理面砖背面窑灰与污染,浸泡、清理、沥干





(四)地面湿铺操作过程:关键在于砂浆的湿度和比例在拌浆时掌握湿度。湿度:比干铺湿,比湿铺干。捏几下或试拍几下,浆水出来






(五)瓷砖铺贴过程:抹灰、找平、预铺、出浆、隔天清缝、嵌缝、清除余灰、轻敲出浆、补灰、擦净、保护等工序。掌握砂浆比例湿度、铺 砖砂浆厚度 控制在 20mm以内打在砖背面 ,与贴墙砖相同贴法。除阳台、卫生间、(带有厨房的工厂)门槛大理石必须使用湿铺法,其它区域使用干铺法施工。

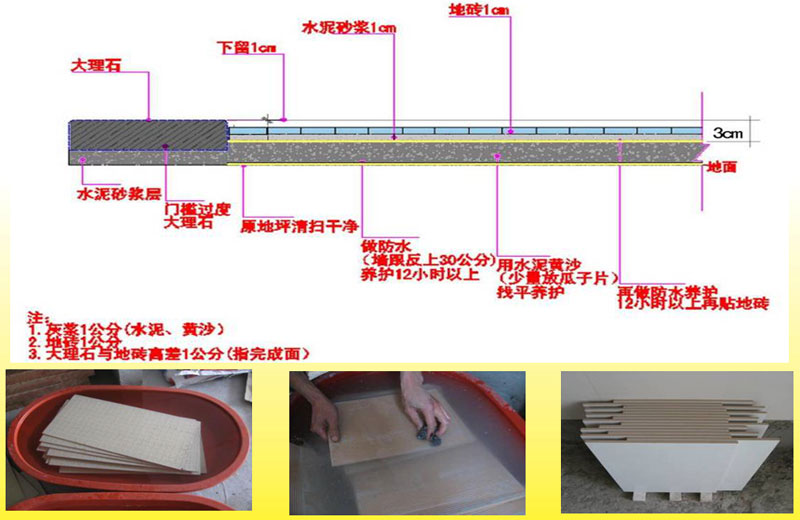

(六)使用墙砖压地砖工艺,周围收口缝隙一致、美观。地砖镶贴无空鼓,表面干净、粘贴牢固、无裂纹、掉角、缺棱、缝隙宽度一致。在门槛石正负0线往下40mm内做找平层(以门槛石为准、卫生间内抄水平、再做找平层),在做找平的同时、需考虑排水陂度。地砖与门槛石高差10mm,地砖厚约10mm,铺贴砖砂浆厚度控制在20mm以内



表面平整度≤2.0mm 接缝高低差≤0.5mm 接缝直线度≤3mm 接缝宽度误差值≤2mm。地砖完成面与门槛石高差10mm






(七)坐便器排污管口处理方法

泥工在地砖铺贴时,坐便器排污管应预留在瓷砖完成面以上,在安装坐便器的过程中由水电工按照安装需要对排污管进行切割。如果未按要求预留,法兰圈将无法安装, 造成马桶反臭及漏水等后果
